历时12个月,110千伏桂月输变电工程建成投产

深圳特区报记者 方胜 通讯员 邵良友 胡美施
2024-09-24 15:40

深圳特区报

深圳市委机关报,改革开放的窗口

摘要

“20+8”产业集群配套变电站计划完成率达120%

历时12个月,9月24日,位于龙华区的110千伏桂月输变电工程建成投产,较常规快40%。该工程投产后可新增变电容量12.6万千伏安,新建32回10千伏线路出线,作为“20+8”产业集群配套项目之一,能有效保障鄱阳先进制造业基地及周边区域的用电需求。

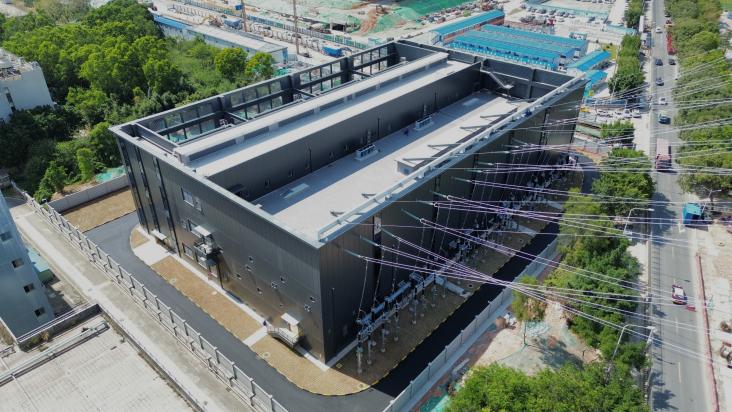

图为110千伏桂月变电站。 王艺衡 摄

桂月站也是龙华区第三座装配式钢结构变电站。装配式钢结构的建设模式参建人员少、机械化率高、施工风险可控,平均施工效率可提高25%。这是南方电网深圳供电局快速响应“20+8”产业集群用户、重大项目等用电需求的缩影。截至目前,深圳供电局已建成投产“20+8”产业集群配套变电站13座,计划完成率达120%,主要分布在宝安、龙华、龙岗、深汕等用电负荷增长较快、产业集群分布较多的区域。

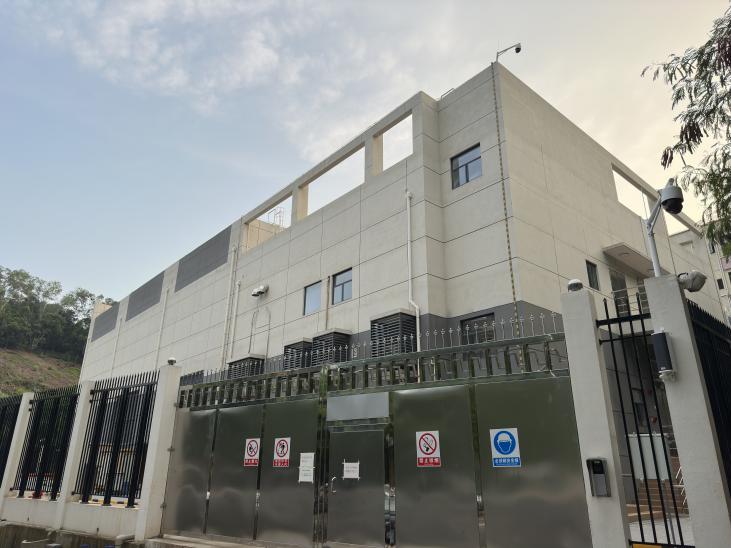

图为220千伏绿荫变电站,该站是坪山区首座钢结构变电站,为片区内半导体与集成电路等产业发展注入动力。 曹宁 摄

近年来,深圳积极以产促城、以城兴产,助推经济高质量发展。深圳市委市政府分别在2022年、2024年印发相关文件,进一步发展壮大低空经济与空天产业、半导体与集成电路等20个战略性新兴产业集群和培育发展合成生物、量子信息、智能机器人等8个未来产业,并布局规划20个先进制造业园区。

为此,南方电网深圳供电局匹配城市发展节奏,在2023年初发布《深圳供电局有限公司主网基建项目敏捷建设工作方案》(以下简称《方案》),分别就项目建设的各个阶段提出提速举措,让电网建设“加急处理”有章可循。《方案》明确,深圳220千伏项目自取得站址至投产总体工期控制在20个月;110千伏项目自取得站址至投产总体工期控制在13个月。

“在《方案》中,我们覆盖项目前期、设计及物资调配、施工建设三个阶段,在流程整合、新技术运用及紧急项目相关机制建立方面都提出了相关举措。”南方电网深圳供电局工程部副总经理李福权介绍,“我们根据各项目实际情况采取相应敏捷建设举措,保障电网建设的速度、质量。”

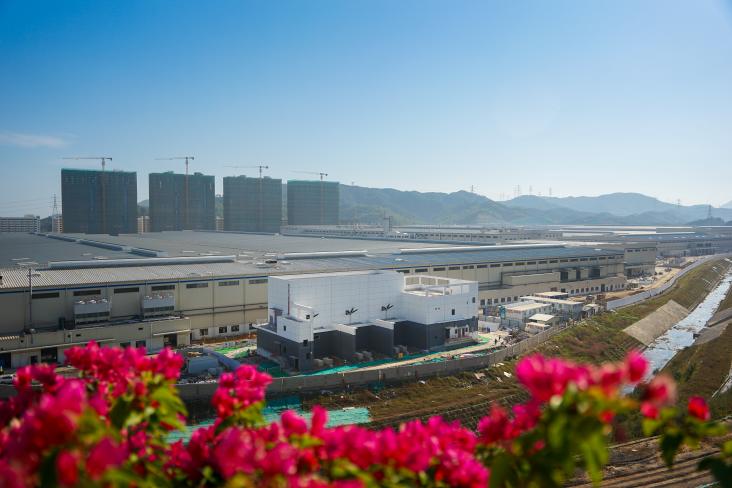

位于深汕的110千伏元云变电站采用了多项敏捷建设举措,最终仅用时9个月建成投产,满足比亚迪汽车产业园二期用电需求。 黄海鹏 摄

据了解,预计到2025年末,南方电网深圳供电局将累计投产27座“20+8”产业集群配套变电站,“十五五”期间投产60余座。接下来,深圳供电局将继续扎实推进变电站建设,并在实践中将成果向行业标准转化,为超大型高负荷密度城市电网建设输出“深圳经验”,为粤港澳大湾区社会经济高质量发展提供有力支撑。

编辑 秦天 审读 匡彧 二审 桂桐 三审 窦延文

(作者:深圳特区报记者 方胜 通讯员 邵良友 胡美施)
