捷报!珠三角水资源配置工程鲤鱼洲泵站封顶
深圳特区报记者 严俊伟 通讯员 粤水轩
2023-03-29 17:04

3月29日11时许,随着最后一方混凝土浇筑到位,由广东粤海珠三角供水有限公司建设、粤水电承建的国家重大水利工程——珠三角水资源配置工程鲤鱼洲泵站主泵房顺利封顶,同期完成首台泵组安装与进水口挡墙施工,为加快推进设备安装、实现年内通水目标打下坚实基础。

鲤鱼洲泵站位于珠江最大水系西江干流佛山顺德鲤鱼洲岛,是珠三角水资源配置工程取水“第一站”,是工程三座泵站中最大的一座,也是工程关键施工线路之一,对确保实现全线通水目标起着至关重要的作用。

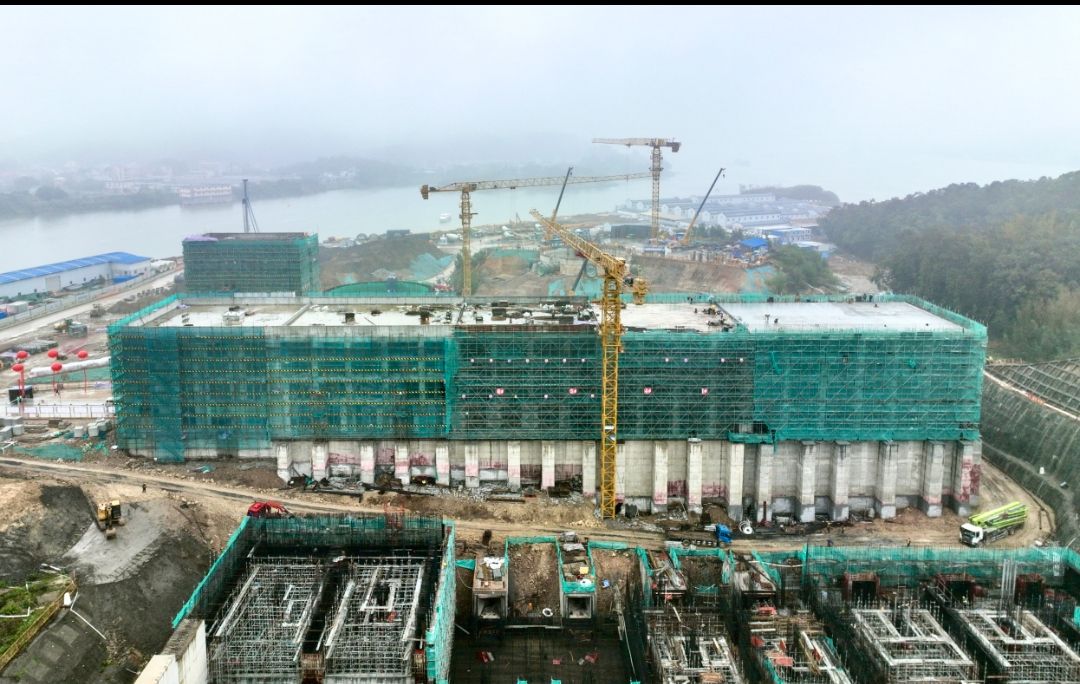

鲤鱼洲泵站主泵房采用半埋式建筑结构,共有检修层、蜗壳层、水泵层、中间层、电机层、安装层、安装间等7层。鲤鱼洲泵站计划安装机组8台,总装机容量72000千瓦,设计流量80立方米/秒,采用宽扬程大范围变速运行方式,是目前已知国内变速范围最大的大型水泵。

与此同时,作为该泵站重要组成部分的进水口挡墙,亦于28日同期完成结构施工,未来将发挥保证进水口两岸边坡安全的作用。而作为该泵站“心脏”的泵组,在历经一个月的预装、定位后,也在28日完成首台泵组安装。

自进场以来,建设团队面对前期开挖支护、深基坑施工、原料运输不便等多重困难,通过优化施工方案、加大资源投入等手段,完成60万土石方开挖,不断取得阶段性成果,让昔日荒岛变成“湾区潜龙”取水源头。

当前,珠三角水资源配置工程全线已聚集一万多名建设者,正在锚定2023年底通水目标,秉持“把方便留给他人、把资源留给后代、把困难留给自己”的理念,全力推进内衬施工、泵站安装、水库建设等各项工作。

截至目前,工程隧洞内衬施工已完成90公里,占150公里总里程的60%;鲤鱼洲、高新沙、罗田三大泵站主副厂房均已封顶,正在加快推进泵组安装;高新沙水库大坝填筑、库盆浇筑分别完成97%与83%。

该工程建成通水后,预计每年可从西江调运17.08亿立方米水源,解决穗莞深生产生活缺水问题,并为香港等地提供应急备用水源,解决挤占东江流域生态用水问题,为粤港澳大湾区高质量发展提供战略支撑和水资源保障。

(广东省水利厅供图)

(原标题《捷报!珠三角水资源配置工程鲤鱼洲泵站封顶》)
