奋战1272天!珠三角水资源配置工程全线盾构贯通
深圳特区报记者 严俊伟 通讯员 粤水轩
2022-10-29 16:33

10月29日上午,随着“粤海42号”TBM掘进机在广东东莞大岭山破岩而出,珠三角水资源配置工程最后5条盾构隧洞本月顺利贯通,标志着该工程全线48条盾构隧洞全部贯通,工程建设转入全面内衬阶段,为早日实现2023年底通水目标、全面保障粤港澳大湾区供水安全奠定了坚实基础。

据悉,广大建设者持续奋战1272天,凝心聚力、勇毅前行,高效安全推进国家重大水利工程建设,为打造优质精品工程贡献力量。

大国重器助推超级工程

珠三角水资源配置工程是国务院部署加快建设的全国172项节水供水重大水利工程之一,是广东省“五纵五横”水资源配置骨干网络重要组成部分,也是继港珠澳大桥之后粤港澳大湾区又一项重大基础性工程,由粤海集团负责投资、建设与运营。

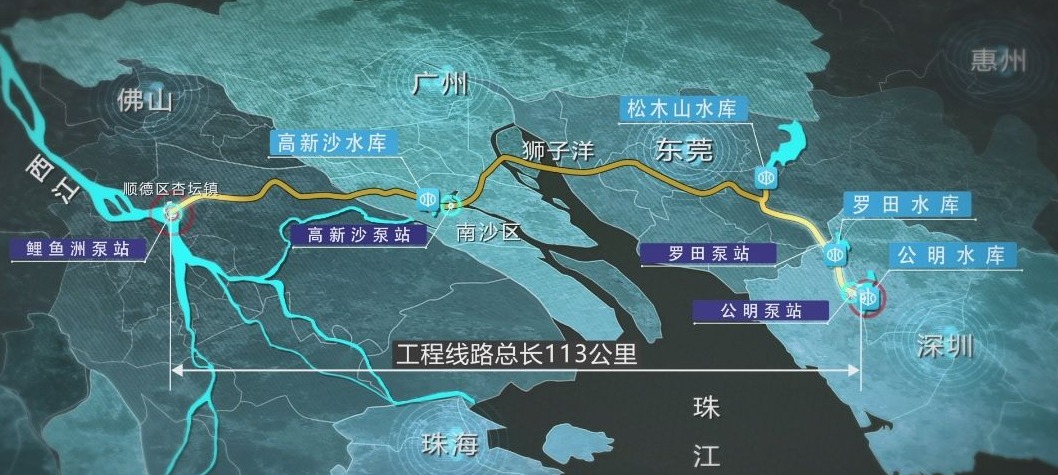

工程从西江佛山顺德鲤鱼洲取水,向珠江三角洲东部的广州市南沙区、东莞市和深圳市供水,并为香港特别行政区以及广东省番禺、顺德等地区提供应急备用供水条件,惠及约5000万人口。工程全长113公里,设计年供水量17.08亿立方米,总投资约354亿元,设计总工期60个月。

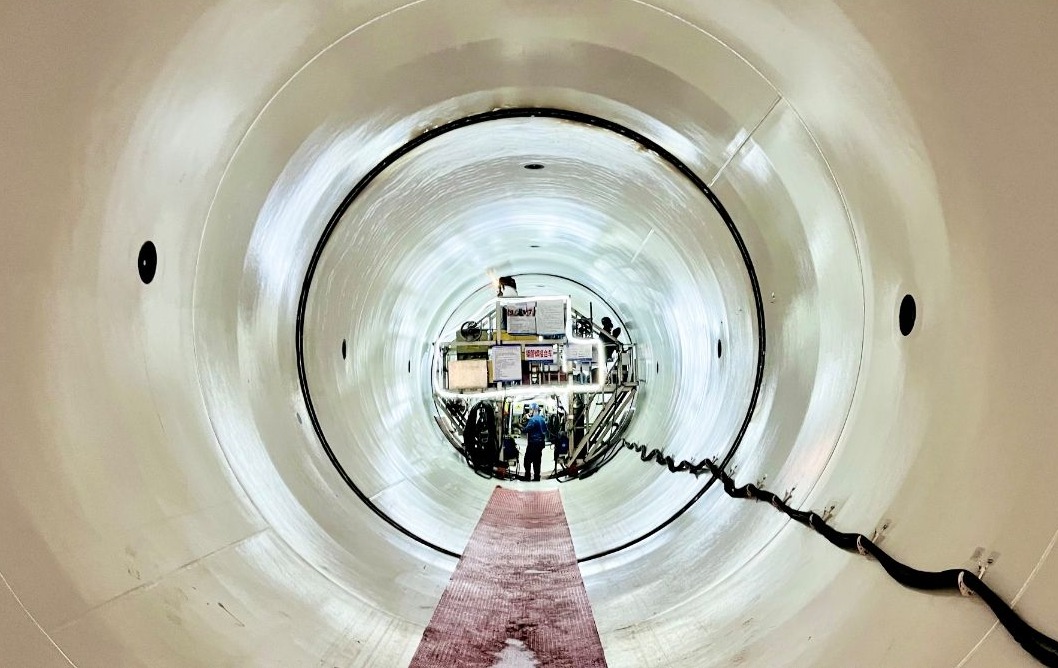

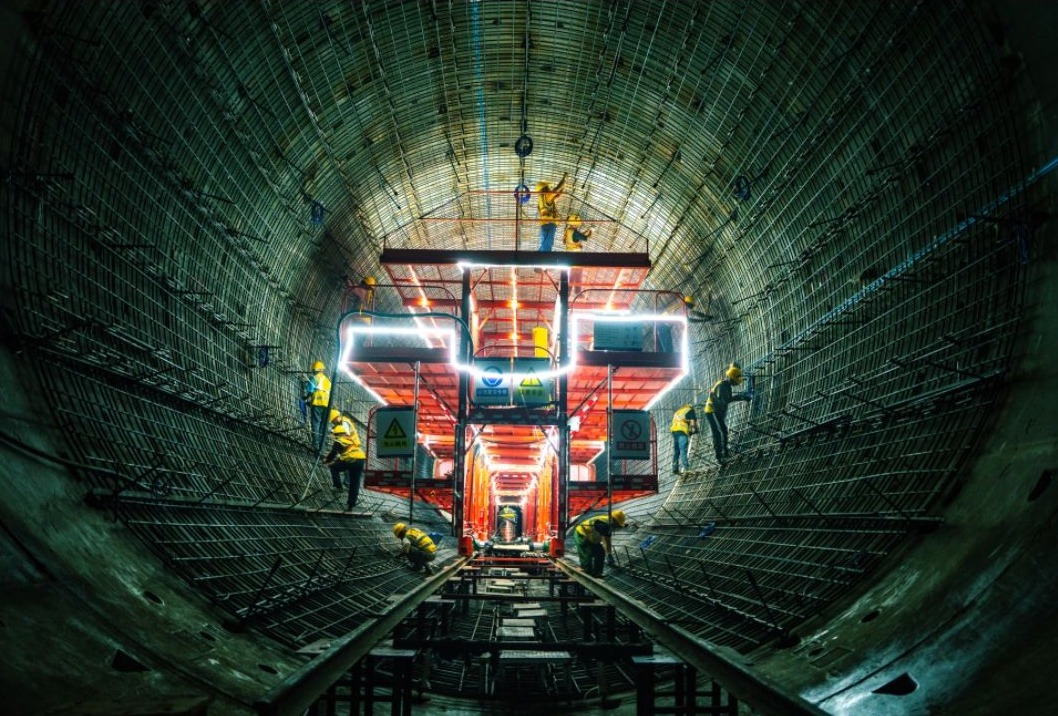

工程采用深埋隧洞输水方式,其中盾构隧洞总里程135公里(部分线路双洞),开挖直径4.1米至8.3米,同时投入了29台土压平衡盾构机、18台泥水平衡盾构机和1台TBM掘进机共计48台,以国产为主的大型隧洞掘进设备助力工程建设,输水隧洞开挖深度和盾构机投入规模之大均属国内罕见。

自2019年5月全面开工以来,水利部等国家部委、广东省委、省政府负责同志多次亲临工程一线调研指导,省水利厅加强行业管理,粤海集团带领全线建设者认真落实安全、质量、成本、进度、廉洁五大控制管理体系,创新推进水利部“党建进工地”试点工作并取得积极成效,深度激发“党建+”作用,充分发挥党支部战斗堡垒和党员先锋模范作用,接连打赢全面始发、全面掘进、全面贯通等攻坚战,取得了一个又一个阶段性成果。

2021年12月26日,该工程深圳市辖段2条盾构隧洞全部贯通。2022年9月30日,佛山市辖段19条盾构隧洞全部贯通;10月18日,广州市辖段20条盾构隧洞全部贯通;10月29日,东莞市辖段7条盾构隧洞全部贯通。仅在今年10月,该工程就有最后5条盾构隧洞在佛山顺德、广州南沙、东莞沙田和大岭山等地相继贯通,顺利实现工程全线盾构贯通这一具有里程碑意义的节点目标。

深埋盾构节约万亩资源

据介绍,工程建设秉持“把方便留给他人、把资源留给后代、把困难留给自己”的建设理念,瞄准“打造新时代生态智慧水利工程”的建设目标,全线采用深埋隧洞方式,在纵深40米至60米的地下空间建造输水管道,永久征地仅2600亩。与传统地面输水方式相比较,节约了约两万亩土地资源,为未来发展预留宝贵地表和浅层地下空间。

然而,由此带来的挑战却大幅增加,该工程建设须攻克长距离深埋盾构施工、高水压衬砌结构设计及施工、宽扬程变速水泵研发、长距离深埋管道检修等多项世界性难题。仅在盾构掘进阶段,该工程就面临“埋深大、水头高、穿越多、地质复杂”等诸多风险挑战:一是“埋深大”,隧洞整体埋深约60米,是普通地铁盾构施工深度的2至3倍,盾构机设计耐压需达10bar,盾构开仓作业存在极大风险,同时也给盾构施工垂直运输带来新难题;二是“穿越多”,工程穿越珠三角核心城市群,沿线共穿越105处重要建构筑物,其中穿越高铁4处、地铁8处、高速12处、江海16处,对上部结构的保护极其严苛,穿越施工困难重重;四是“地质复杂”,工程地处素有“地质博物馆”之称的珠三角,沿线穿越众多地下断层、破碎带等复杂地层,加之埋深大等因素,给盾构选型及施工带来巨大挑战。

攻坚克难开创多项纪录

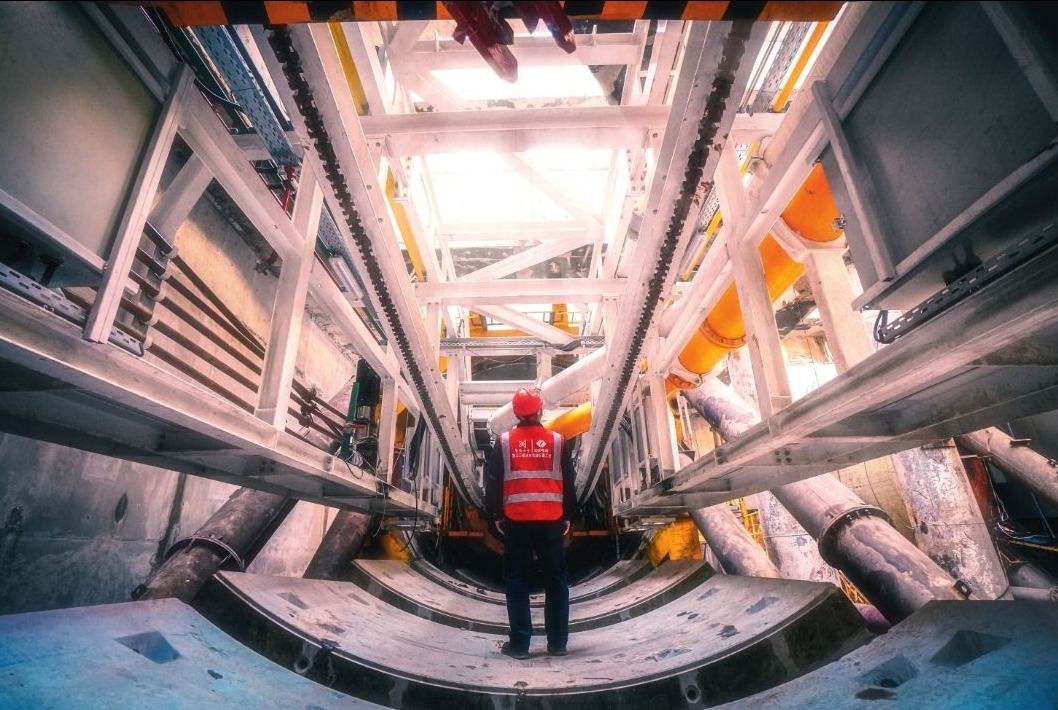

从第一台盾构始发到最后一台盾构贯通,珠三角水资源配置工程的“盾构征程”历时900多个日夜,占全面开工至今1200多天施工历程的绝大部分。一大批知名院士、行业专家与上万名建设者一道,克服新冠疫情、恶劣天气、原料供应紧张、地质条件复杂等多重不利影响,踔厉奋发、勇毅前行,不仅顺利实现全线盾构贯通目标,还创下了目前已知多项行业、国内乃至世界纪录,建成后还有望成为世界上流量最大的长距离有压管道调水工程。

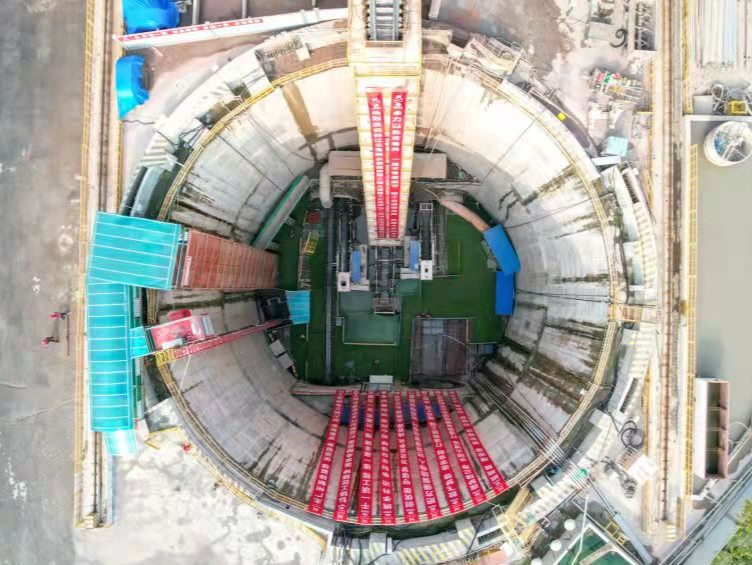

与此同时,工程还创新运用智慧监管手段、行业前沿技术、自主研发设备,引进了气垫式双通道泥水盾构机,采用垂直皮带机用于渣土运输、深层液氮快速冻结盾构开仓等创新技术,助力盾构穿越硬度极高、地层复杂、断裂带密集的狮子洋、大金山、大岭山等关键节点,并创造了6米级盾构单月456米、单日32月米,8米级盾构单月448米、单日40米,TBM单月986米、单日47米的盾构掘进纪录。

珠三角水资源配置工程的全线盾构贯通,将有效推动广东“851”水利高质量发展蓝图实施,助力国家水网建设,为实现2023年底通水总目标迈出了更加坚实的一步,为广东经济社会高质量发展提供更加坚实的水利支撑和水安全保障。

(广东省水利厅供图)

(原标题《奋战1272天!珠三角水资源配置工程全线盾构贯通》)

见习编辑 刘悦凌 审读 刘春生 审核 范锦桦

(作者:深圳特区报记者 严俊伟 通讯员 粤水轩)
