广州地铁七号线二期隧道全部贯通
广州日报 苏赞
2022-10-05 13:59

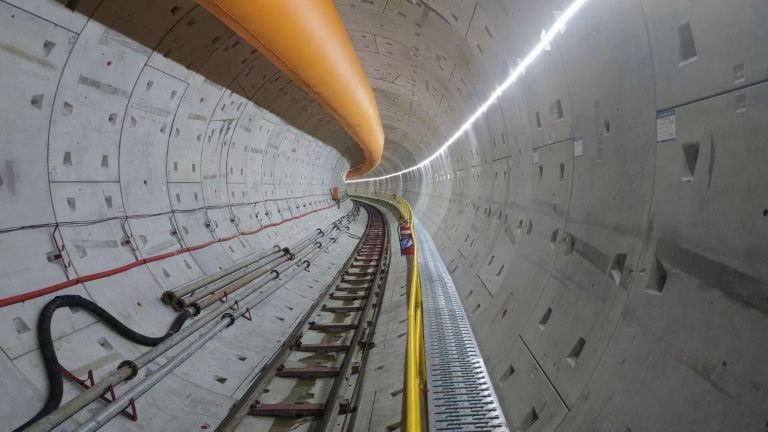

日前,记者从广州地铁获悉,广州地铁七号线二期科丰路至萝岗区间(下称“科萝区间”)左线隧道已顺利贯通,七号线二期工程进度条再次“更新”。

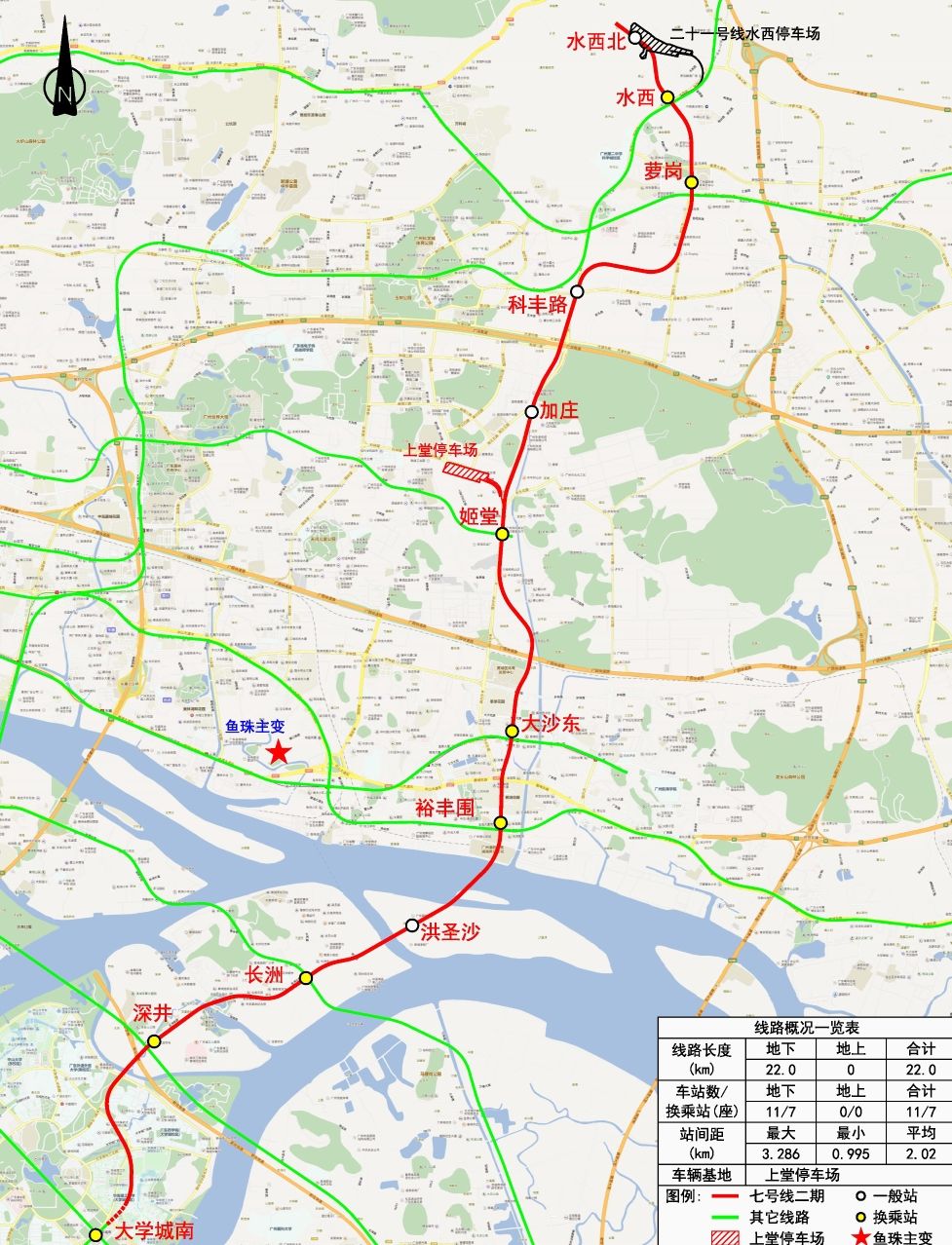

“这一进度标志着线路正线区间隧道的顺利‘洞通’,同时也为后续的‘轨通’和‘电通’打下了坚实基础。”广州地铁相关负责人表示,七号线二期工程线路起于大学城南站,途经大学城、长洲岛、洪圣沙岛、黄埔临港经济区、奥体新城、广州科学城,终于水西北站,共设车站11座,其中换乘站7座,可与五号线、六号线、十三号线、二十一号线等线路实现快捷换乘,建成后将有利于回应广州东部片区南北走廊的交通需求。目前,七号线二期土建工程已完成83%,六座车站已封顶并开始机电施工,而十一个区间已全部贯通,出入段线正进行土建施工。

值得关注的是,七号线二期沿线环境错综复杂,周边建(构)筑物密集,下穿、侧穿建(构)筑物多,线路下穿珠江2次、隧道4处、运营铁路1处、高速公路2处、航油管道1处、次高压燃气管1处,以及下穿大学城教学区、黄埔区电信楼等众多敏感区域,同时,沿线地质环境复杂多变,其中萝岗区域内孤石发育,初勘资料孤石揭露率约15%,且上软下硬特征明显。此外,沿线隧道还需穿越“化龙-南沙”断裂、瘦狗岭断裂、文冲断裂等三个非全新活动断裂带,施工难度大,风险高。

在正线区间隧道施工中,地铁建设者们针对不同的施工环境制定专项隧道施工方案,共投入27台次盾构机,并在萝岗至水西区间首次投入全国首台三模盾构机,为全国复合地层中的盾构施工提供了科学经验。除了在科萝区间采用“土压平衡+TBM”双模盾构机施工,应对复杂条件下的施工外,广州地铁还在长洲至裕丰围区间选用“泥水+土压”双模式盾构机施工,连续4次顺利下穿珠江河道。在漫滩区域、富水地层多、软硬不一地层的掘进区间,广州地铁通过在刀盘前部和泥土仓中注入膨润土泥浆、聚合物或泡沫等混合添加材料进行渣土改良,改善开挖的土砂塑性、流动性,降低渣土的透水性,防止喷涌,为正线隧道贯通奠定了坚实基础。

(注:以上车站名称仅为工程暂定名称,标准站名应以市政府批准公布为准。)

(图:受访者提供)
