项目建设进行时|国家光伏、储能实证实验平台项目三期建设正酣

龙头新闻·黑龙江日报
2024-05-30 22:04
摘要

项目建设进行时|国家光伏、储能实证实验平台项目三期建设正酣

30日上午,冒着细密的小雨,记者驱车来到大庆市大同区高台子镇东侧,探访“十四五”省重点项目——国家光伏、储能实证实验平台(大庆基地)项目三期的建设现场。

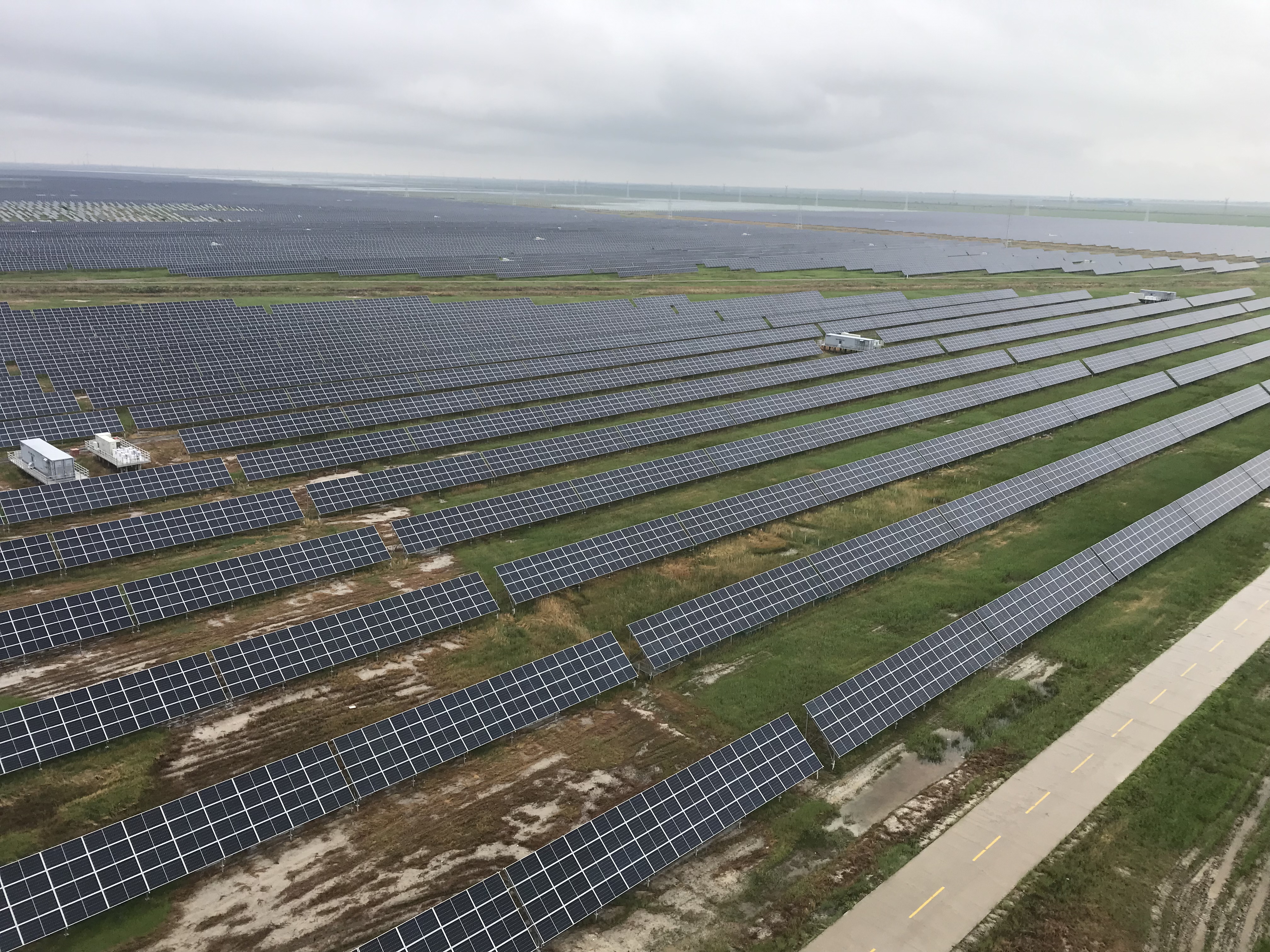

穿过一期、二期光伏板的“蓝色海洋”,一排排整齐的金属光伏板支架虽一眼望不到边,但大体勾勒出了三期工程壮观的轮廓。

光伏“海洋”

“平台三期工程建设于2023年8月开工,目前支架安装已经完成了80%。线路铺设、终端塔的组装吊装工作正在同步进行,组件安装也已经全面开始,预计今年10月底达到并网发电条件。”项目主管晁正辉介绍说,三期工程计划投资9.76亿元,布置实证实验方案约110种,折算规模约15万千瓦,重点建设Ⅰ-3区光伏组件实证实验区、Ⅱ-3区逆变器实证实验区、Ⅲ-3区支架实证实验区、Ⅳ-3区储能产品实证实验区、Ⅴ-3区储能系统实验区、Ⅵ-3区设备匹配实证实验区6个实证实验区。

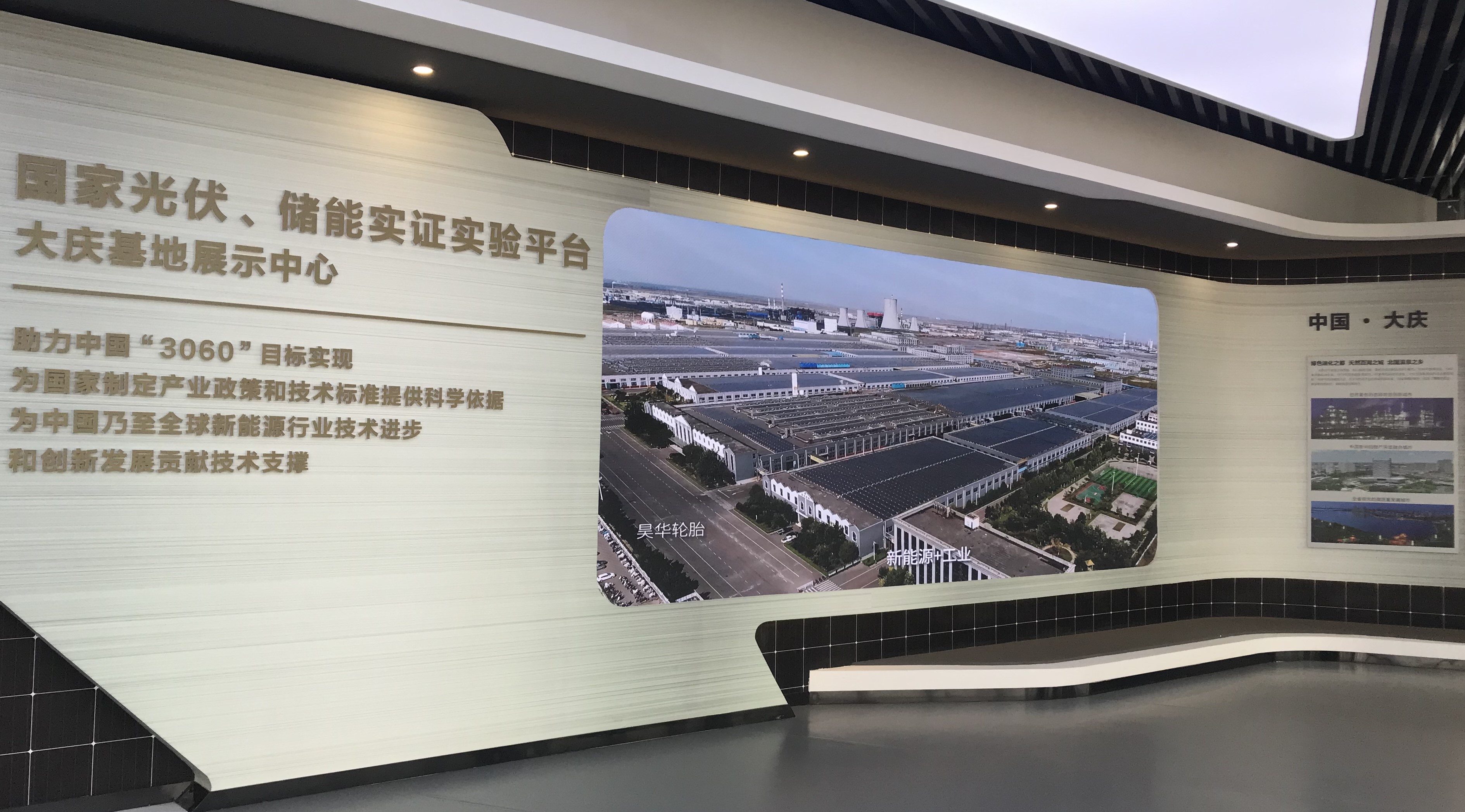

项目展示大厅

雨中的工地略显泥泞,组装好的终端塔巨人一般静静地躺在工地上。由于雨天户外施工不便,施工现场人员稀少。“项目施工受天气影响很大,正常天气下每天有二三百名工作人员忙碌,非常热闹。”晁正辉说,吸收了前两期工程的经验,三期工程进行了一些改良,比如,在防水方面就采用了架空电缆槽盒、打水泥桩、抬高路基等措施,这些改良对后期的运营都会带来巨大的便利。

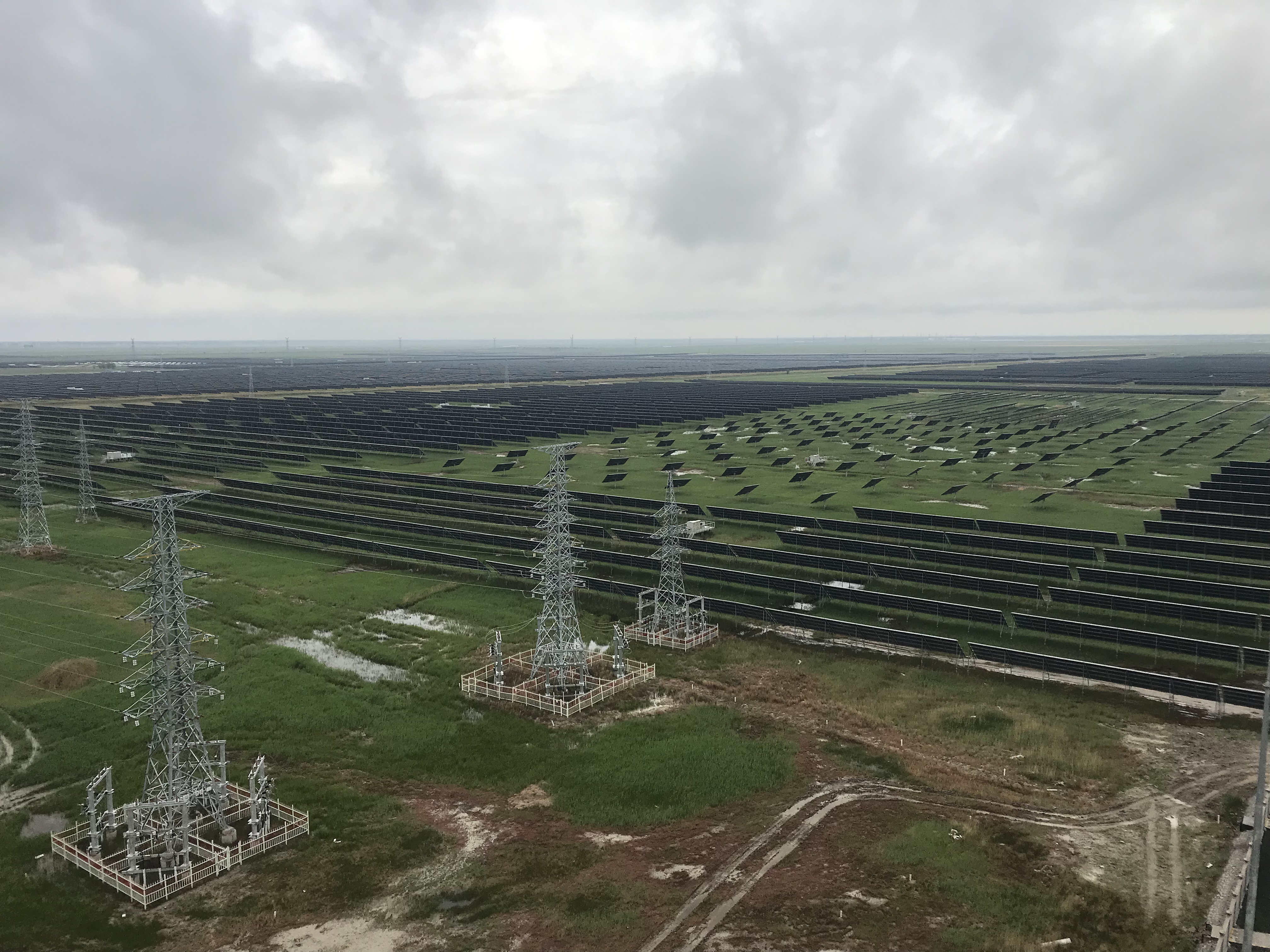

光伏板与终端塔

据了解,国家光伏、储能实证实验平台(大庆基地)项目主要目标是为新能源行业提供实证、实验、检测等服务,是全球首个光伏、储能户外实证实验平台。该平台共分五期建设,计划总投资57.3亿元,规划布置实证实验方案约640种,折算规模约105万千瓦,全部建成后每年折算减少碳排放约140万吨,预计年产生实证数据约20TB,投产后年产值可达7.11亿元,实现利税1.91亿元。

“虽然三期项目还在建设,但一期、二期的实验数据成果已于2023年7月首次向全球发布,填补了全国户外实证实验空白。数据成果可为新技术、新产品、新方案实际应用效果提供科学的检验对照数据支撑,为国家制定产业政策和技术标准提供科学依据,对于推动行业技术进步、成果转化、产业发展具有重要意义。”晁正辉说。
