克服疫情影响如期完工,广州增加供电能力约11.1万千瓦
广州日报
2022-05-06 19:29

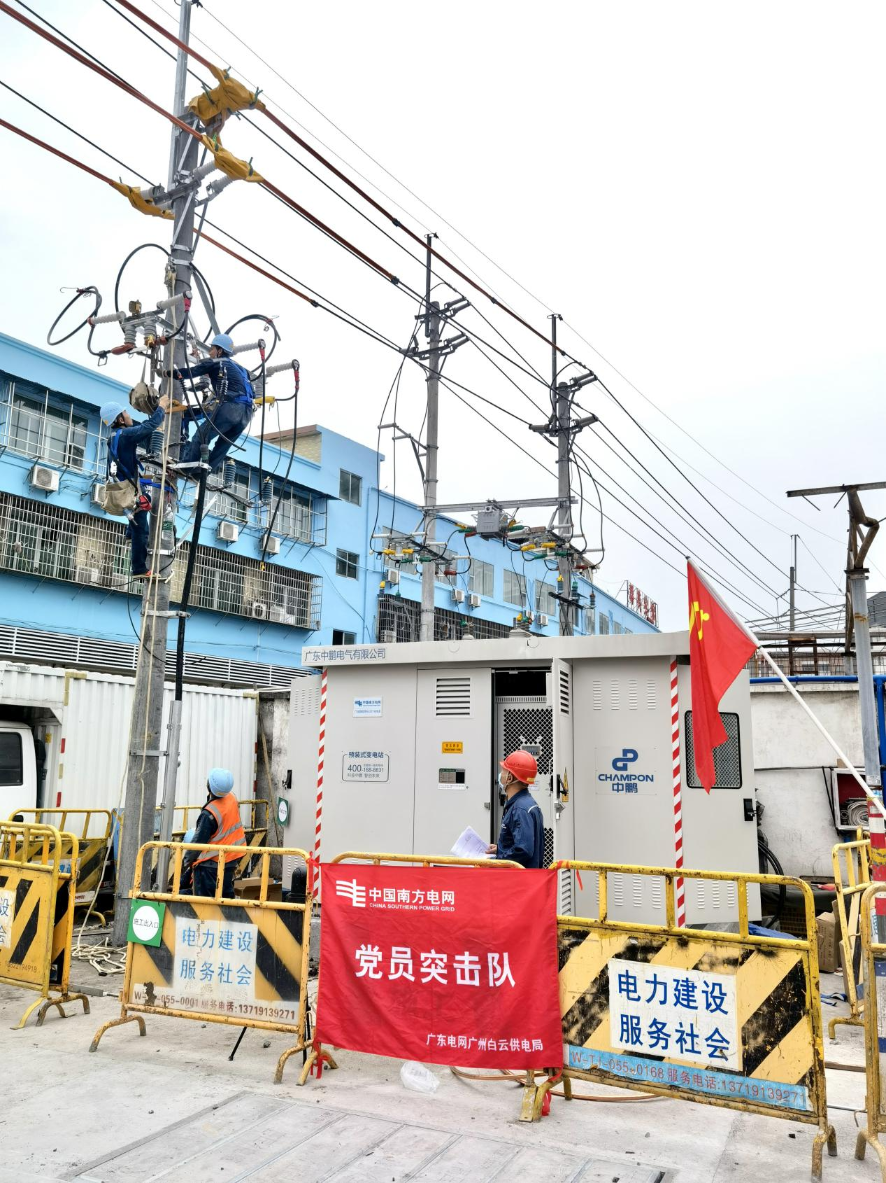

近日,随着白云区潭村大基十四巷新增变压器项目投产送电,广州供电局2022年4·30配网度夏项目克服疫情影响,如期完成,增加供电能力约11.1万千瓦。记者了解到,此次配网度夏工程共284项,分成4·30和6·30两个阶段,其中4·30节点共160项。广州供电局将继续推进第二阶段度夏工程的实施,确保6·30度夏工程按期投产。

上课期间不停电,学生网课零影响

白云区今年3月中旬已完成度夏项目的土建工程,但4月初突如其来的疫情使得施工戛然而止,受三区管控、疫情影响,项目被迫停工长达21天。

白云供电局根据疫情区域的变化,动态调整施工计划。“通过快速接电绿色通道,我们迅速抽调30余名骨干奔赴现场,整合物资、施工力量等各项资源,克服了疫情的影响,确保工程按期投产。”白云供电局工程部经理陈伟良介绍。随着疫情防控形势好转,管控逐步分开,白云供电局立即开足马力,7天时间内安全高效地完成21项配网度夏台区项目投产。

为应对中小学线上教学不停电的难题,白云供电局优化停电施工时段,利用带电作业、发电车临时供电等不停电作业措施,实现高压用户零停电,低压居民上课期间不停电,充分克服了疫情的不利影响。

用地不足有办法,变电站“叠起来”

近年来,天河车陂村的用电负荷连年飙升,尤其在2021年达到了历史新高。如何解决车陂一带城中村台区重过载问题,成为天河用电改造攻坚任务的重中之重。但是,车陂村房屋密集、地下管线复杂、河涌交叉错落、河道保护区范围大,新增台区位置难以落实。

今年,天河供电局参照往年车陂公园双层电房建设的成功先例,以“纵向空间发展”等技术创新手段,在原有的箱式变电站上方,加装钢结构建设双层箱式变电站。

项目采用足够承载力的钢结构支撑,在原有运行中的箱式变电站上方新建箱式变电站和户外开关箱,搭设楼梯扶手,成功改造成一座占地19平方米的双层箱变建筑,切实解决用地难题。

新增智能配电房,缩短故障停电时间

番禺供电局在度夏工程中建设了6座智能配电房,实现配电变压器到用户供电区域的电网运行数据、电能质量数据、设备状态、低压故障信息的监测和分析,增强配电网“可观、可测、可控”水平,推动自动化向低压延伸。

“度夏项目涉及的原台区涉及低压用电客户约1212户。项目投产前,原有台区变压器在夏季用电高峰时期的平均负载率均超过80%,已达到重载状态。”番禺市桥供电所技术负责人谢志炜介绍,通过打造智能配电房,智能电表覆盖率及低压集抄覆盖率均达到100%,实现配变低压智能化,提升低压暂态感知能力,缩短低压故障停电时间,显著提高电网信息化、智能化水平,有效提升供电服务水平。

据了解,广州供电局未来将全面推广智能配电V3.0标准设计,实现设备的感知、互联、边缘计算优化和预测,提升数字电网建设和运营水平。在保障城区居民供电稳定可靠的基础上,加快推动“碳达峰、碳中和”目标任务,通过技术创新解决光伏、风电等新能源消纳问题,融入构建新型电力系统发展的格局。通过运用“云大物移智”等先进技术,实现基建项目全过程分级、分环节的数字化监控、预警和管理,全面支撑标准化建设,提升电网建设管控能力。

下一步,广州供电局将继续推进第二阶段度夏工程的实施,确保6·30度夏工程按期投产,不断提升供电可靠性,推动“十四五”配电网高质量发展。

(原标题《克服疫情影响如期完工,广州增加供电能力约11.1万千瓦》)

编辑 (冻结)董雯静审读 韩绍俊审核 编辑-关越(客户端),编辑-范锦桦(客户端)
免责声明
未经许可或明确书面授权,任何人不得复制、转载、摘编、修改、链接读特客户端内容
推荐阅读
读特热榜
IN视频
鹏友圈

首页
