连日来,为更好地服务深圳经济社会发展,南方电网深圳供电局千方百计解决复工受限问题,加快推动主配网基建工程复工,截至3月3日,深圳供电局20项主网基建工程及155项配网基建工程均已复工,计划复工率达100%。
复工路上跑出“加速度”
据了解,近几年深圳用电需求增长迅猛,2019年最高负荷曾四创历史新高,较以往最高负荷增长8.95%,迎峰度夏期间部分供电设施常常满负荷运转。“开源”供电设施、缓解用电压力、提升供电可靠性迫在眉睫,主配网基建工程应运而生。
主配网基建工程直接制约着深圳用电“天花板”,其复工如箭在弦,不得不发。早在春节期间,深圳供电局就开始筹措防疫、工程等物资,始终让物资“跑”在前头,但复工筹备之初却依然艰难,人员不足成为复工的“紧箍咒”。“绝大部分工人都回家过年了,外地返粤后还需要隔离观察一段时间,作业人员实在太难找了。”深圳供电局工程项目管理中心主网项目管理二部副主管沈赟虎坦言道。
深圳供电局积极探索防控疫情和复工复产的平衡点,2月初就积极部署,基建、物流、生产等多领域跨部门联动,多次召开视频会议研究主配网基建工程复工安排,按照“先试点一个,再全面试点,直到全面复工”的“三步走”策略,在复工路上跑出了“加速度”。
针对前期试点工程,该局将目光锁定过年未离深人员。“我们复工时间比较早,只能就地取‘才’。”220千伏福华站项目经理李志航回忆说:“一个公司一个公司问,不断地找,不断地找,终于从多个公司‘拆借’到了足够的符合资质的人员,急得我牙龈都肿了一个大包。”
解决了燃眉之急的同时,该局还未雨绸缪,同步发动各参建单位召集人员返工并接受统一隔离,待隔离期结束后立即投入“战斗”,为后续全面复工做好准备,2月16日工程管理人员就已全部就位。“我们将进一步提高施工效率,在做好疫情防控的同时,千方百计把耽搁的时间‘抢’回来,力争按计划投产主配网基建工程,同时带动上下游产业复工。”深圳供电局基建部主任符国晖表示。
“两手抓、两手都要硬”

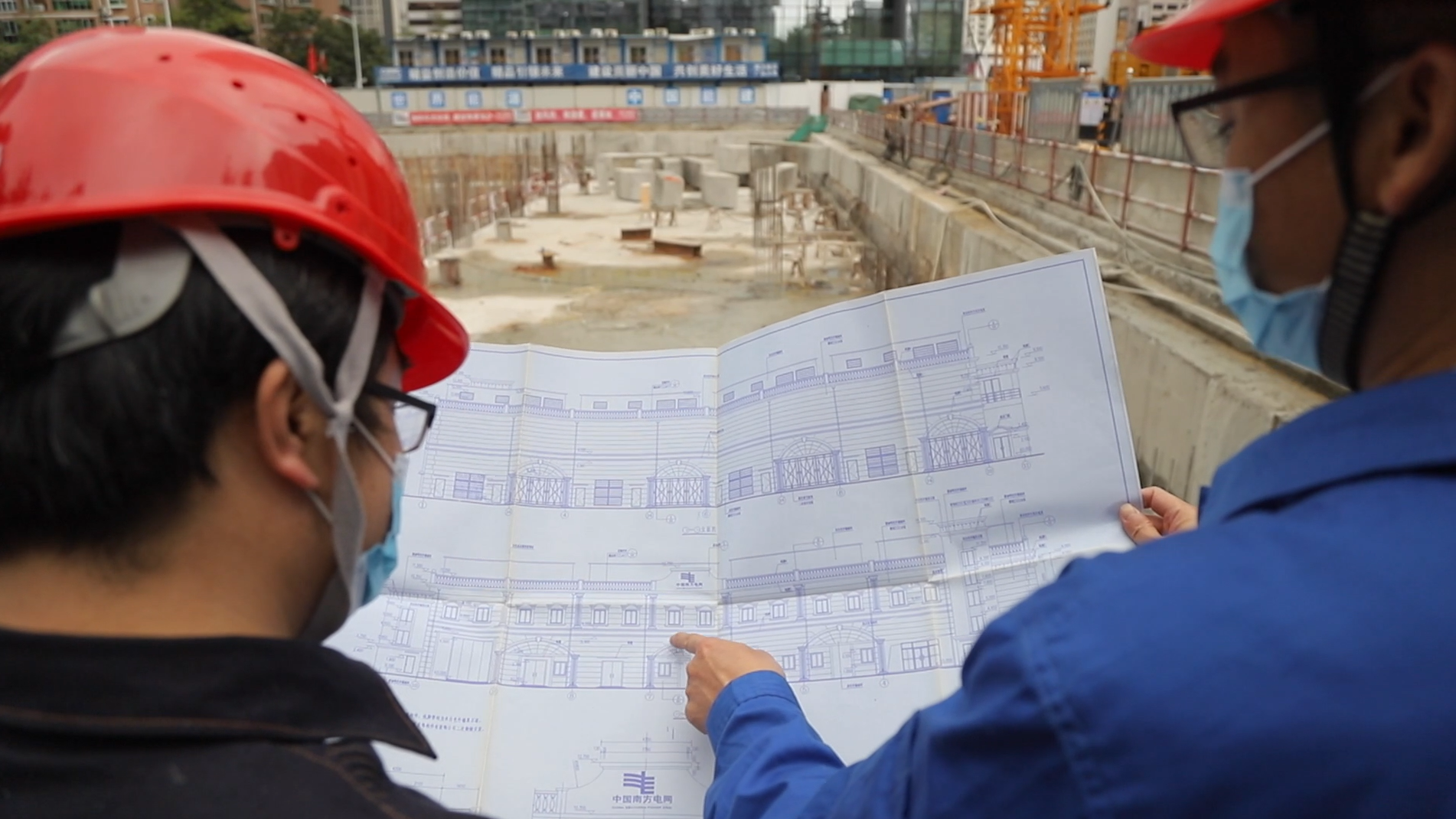

“220千伏福华变电站工程防疫物资、人员健康、应急处置等均符合要求,准许复工!”2月19日,随着深圳福田街道办检查人员在《企业复工复产备案表》上盖上公章,深圳市重点工程福华站全面复工开建。
来到福华站入口通道,几位工作人员间隔2米多在排队“刷脸”过闸,入场后还要进行14日内活动轨迹查询,并经过测温、清洁、消毒等一系列程序,全部合格后才能到达工作区域。
福华站是主配网基建工程的一个缩影。井然的现场秩序离不开前期充足的准备,深圳供电局早在春节期间就编制了《应对新型冠状病毒感染肺炎疫情电网建设及物资供应专项防控子方案》,并充分吸取试点疫情防控优秀经验,现在已经滚动修编到了4.0版,确保防控机制到位、人员排查到位、设施物资到位、内部管理到位。
“疫情防控和安全生产两手抓、两手都要硬,智慧工地就在这两方面发挥了显著的作用。”符国晖介绍说。除了人脸识别闸机,福华站等施工现场还安装了多个摄像头,能用手机实时查看现场影像,并设置有历史回看功能,可智能识别作业人员是否出入施工现场,是否按要求佩戴安全帽等。“工地上线了一位‘云管家’,随时随地都能实现防护、安全双提醒。”李志航笑着说。
此外,深圳供电局还根据不同工地环境,如变电站、输电线路、配网工程等,分门别类地制定了现场检查表,并组织安监部、基建部、第三方督查每日进行检查,同时建立疫情防控、安全生产经验分享平台,让各个工地戮力同心下好“一盘棋”。“不同工地优秀经验得以交融,如犬牙交错般相互印证、滚动提升。”沈赟虎十指交叉,十分形象地解释道。
深圳供电局负责人表示,将继续统筹推进疫情防控和改革发展生产经营各项工作,切实保障经济社会供电,全力以赴完成全年各项目标任务。
