深圳再添能源新“动脉” 能东电厂二期送出线路工程建成投产

​深圳特区报记者 方胜 实习生 张雨桐 通讯员 宋传盼 邵良友
08-04 13:48

深圳特区报

深圳市委机关报,改革开放的窗口

摘要

8月3日,由南方电网深圳供电局建设的广东省及深圳市能源发展“十四五”规划重大项目、2025年深圳电网迎峰度夏重大项目——220千伏深圳能源东部电厂二期送出线路工程(下称“能东电厂二期送出线路工程”)投产。能东电厂二期项目建设了两台H级燃气-蒸汽联合循环发电机组,并网后可送出134万千瓦绿色电力,为深圳东部发展注入强劲动力。

在坪山与大鹏新区的山峦叠翠间,76座铁塔巍然矗立,“穿针引线”构成全长23公里的电力“动脉”。与电厂环保机组相呼应的是,南方电网深圳供电局践行绿色施工理念,从材料调运到组建,使用了一系列轻量化施工新材料与新设备,将生态保护贯穿始终,全力守护绿水青山。

“我们首次引入重型索道运输塔材,单次可吊运3-4吨的钢管,相比传统模式减少修路32公里,节省林地168亩。”南方电网深圳供电局建设分公司项目经理曹宁介绍。像这样的索道,整个工程建有56条,总共5400吨塔材通过“搭缆车”方式“上山”。

塔材运抵后,如何让铁塔稳稳扎根?曹宁指向一旁不足200公斤的模块化钻机,曾经工人需要挥锤凿石才能建立塔基,如今这台可拆解的“钢铁穿山甲”凭借并联动力系统,能轻松凿穿坚硬岩层,效率最大提升8倍,工期缩短一半,同时提升了施工安全性。

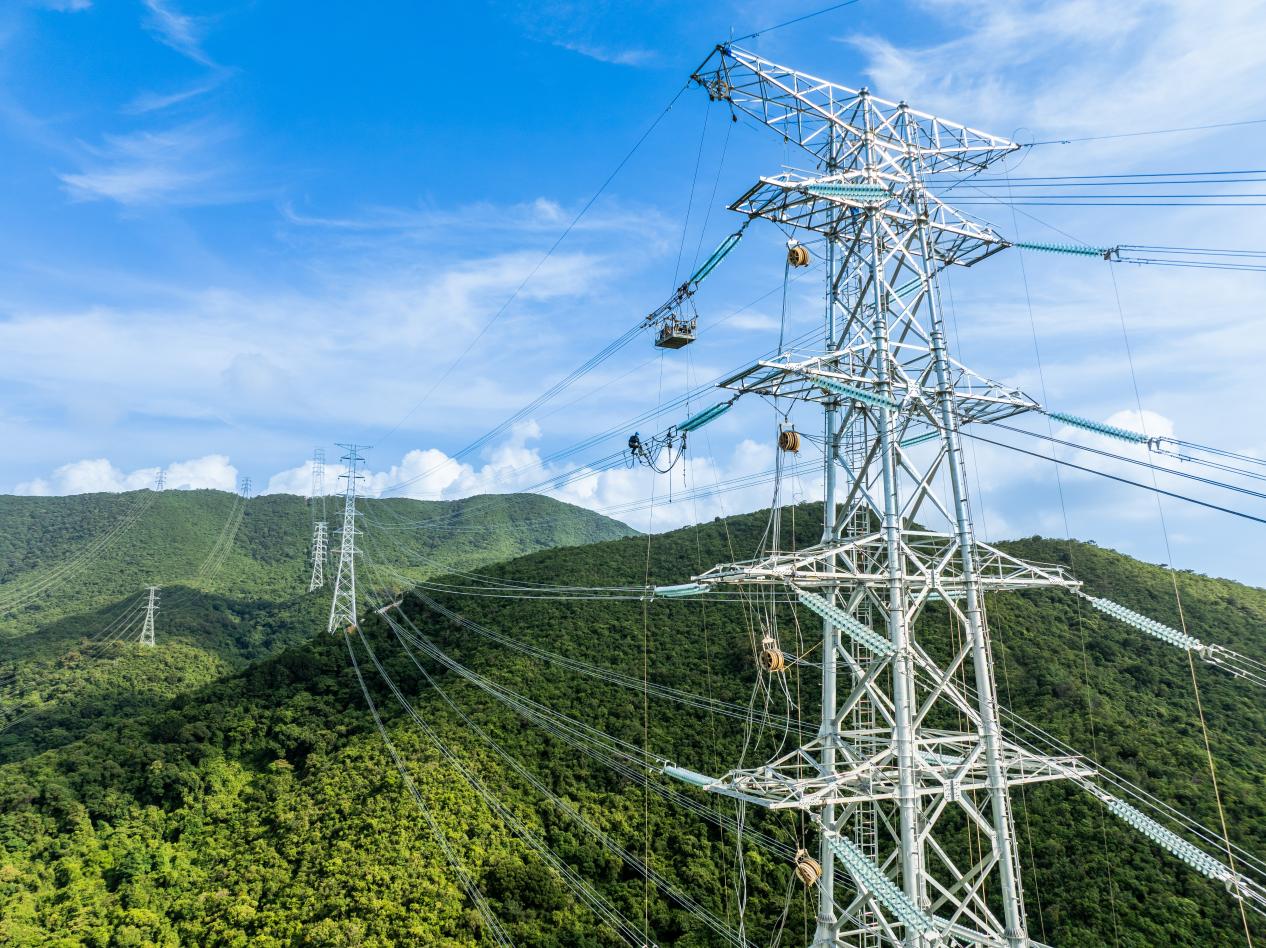

图为建设中的能东电厂二期送出线路工程。(黄志伟 摄)

铁塔本体同样暗藏巧思,其采用的新型复合横担,运用高强度复合材料替代部分钢材,不仅能有效抵御风雨雷电的侵袭,减少风险,还使铁塔“瘦身”20%,更窄的线路走廊也进一步降低了对周边生态环境的影响。

在政府相关部门的大力支持及多项新举措应用下,能东电厂二期送出线路工程从开工到建成仅用时10个月,较同类型工程缩短8个月。未来,深圳供电局将继续践行绿色创新理念,将本次工程运用的新设备新方法推广到更多项目,打造环保高效兼具的高品质工程,为深圳推进绿色低碳发展贡献力量。

编辑 秦天 审读 甘霖 二审 李璐 三审 潘未末


(作者:​深圳特区报记者 方胜 实习生 张雨桐 通讯员 宋传盼 邵良友)
免责声明
未经许可或明确书面授权,任何人不得复制、转载、摘编、修改、链接读特客户端内容
推荐阅读

读特热榜

IN视频

鹏友圈

首页
